成本控制方法(建设项目的施工管理)
时间:2022-06-22

成本控制的方法(一建 建设工程施工管理)

一、成本过程控制方法

(一)人工成本控制

人工成本控制实行“量价分离”的方法。

2.人工成本控制方法

加强用工定额管理,提高劳动生产率,减少劳动日用工消耗是控制用工成本的主要手段。

(二)材料成本控制

按照“量价分离”的原则,控制材料的数量和材料的价格。

1.材料使用控制

(1)配额控制。对于有消耗配额的物料,根据消耗配额实行配额拣货制度。

(2)度量控制。

(3)测光控制。

(4)巩固控制。

2.材料价格控制

(三)工程机械使用费控制

1.班次数

2.台湾级单价

(四)施工分包成本控制

二、挣值( Value)方法

(一)挣值法的三个基本参数

1.已完成工作预算成本 (BCWP) = 已完成工作 x 预算单价

2.计划工作预算成本 (BCWS) = 计划工作量 × 预算单价

3.实际完成工作成本(ACWP)=完成工作量×实际单价

(二)挣值法的四个评价指标

1.在这三个基本参数的基础上,可以确定挣值法的四个评价指标,都是时间的函数。

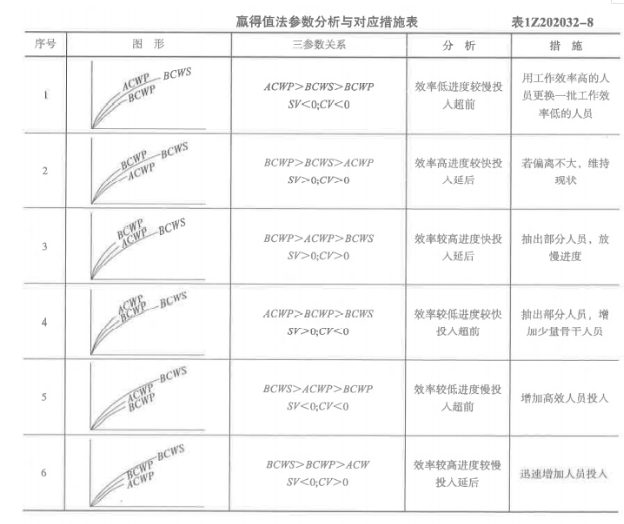

2.评价指标:成本方差(CV)、进度方差(SV)、成本绩效指数(CPI)、进度绩效指数(SPI)。

三、偏差分析的表达方法

偏差分析可以采用不同的表达方式,常用的有条形图法、表格法和曲线法。

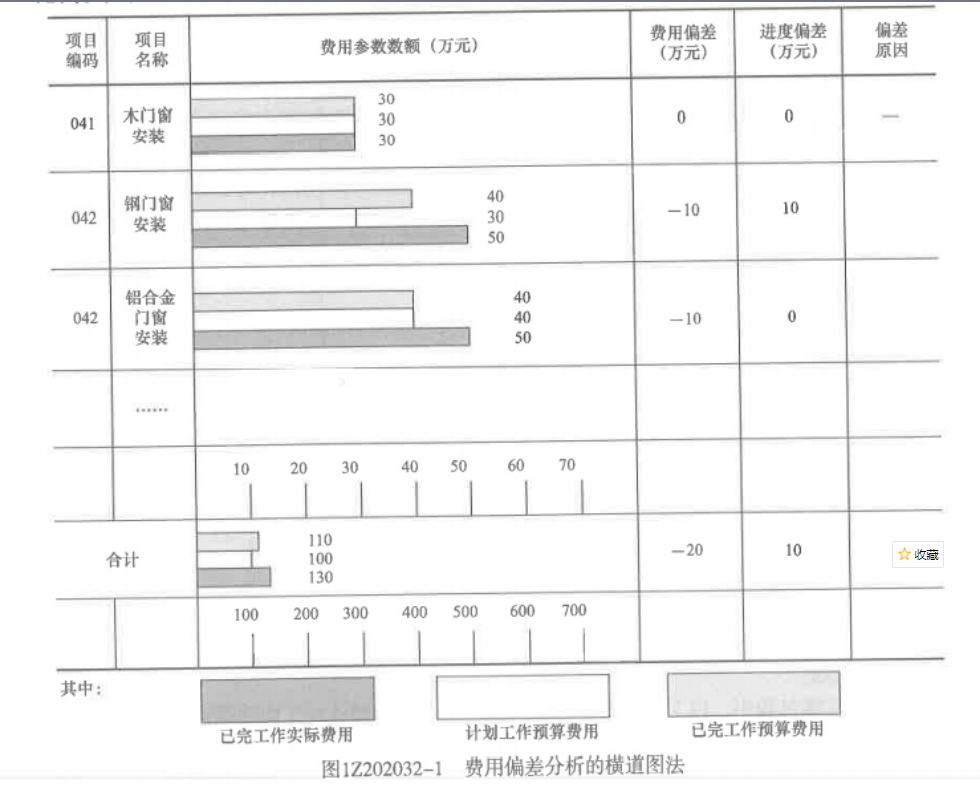

1.条形图

(1)优点:形象、直观、一目了然等,可以准确表达成本的绝对偏差能耗定额管理制度,并且可以直观地表明偏差的严重程度。

(2)缺点:反映的信息量少,一般应用在项目的较高管理层。

成本控制的方法(一建 建设工程施工管理)

2.表格法

表格法是偏倚分析最常用的方法。优点如下:

(1)灵活多变

(2)很多信息

(3)可以借助计算机处理表格,节省大量数据处理所需的人力,可以大大提高速度。

成本控制的方法(一建 建设工程施工管理)

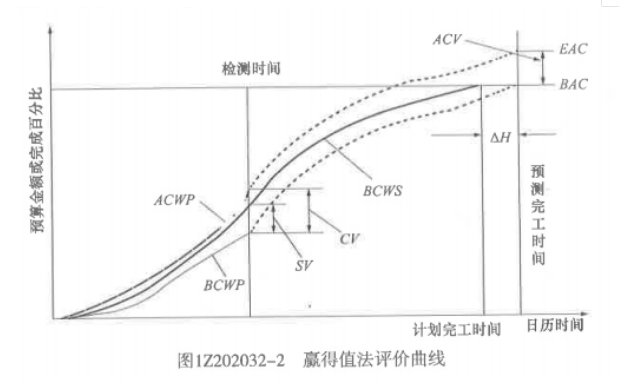

3.曲线法

成本控制的方法(一建 建设工程施工管理)

四、偏差原因分析及纠正措施

1。偏差原因分析

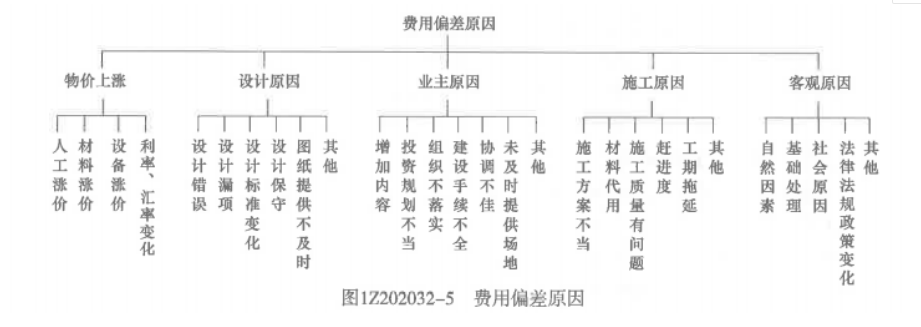

一般来说,成本偏差有几个原因,如图5所示。

成本控制的方法(一建 建设工程施工管理)

2。纠正措施

(1)寻找新的更高效的设计解决方案。

(2)购买产品的一部分而不是完整的产品。

(3)重新选择供应商,但会有供应风险,选择需要时间。

(4)变更实施流程。

(5)更改项目范围。

(6)索赔,如向业主、分包商、供应商索赔,以弥补成本超支。表8为挣值法参数分析及对应措施表。
