一、项目背景和目标
数据中心机房承载着设备运行所需的基础设施环境,银行系统依赖于这个基础设施环境的稳定运行。随着互联网金融的快速发展,银行系统需要24小时高效稳定运行,这也对数据中心机房提出了更高的要求。
距离长春农商行原数据中心机房上一次大规模改造已有10年。基础设施和系统架构比较陈旧,难以满足信息系统安全稳定运行和业务快速发展的需要。 .
基于以上情况,长春农商行开始新建数据中心机房机房能耗管理系统,希望通过引入新的软硬件产品和应用新技术,对原有系统架构进行优化升级。完成长春农商银行数据中心UPS、空调、综合布线等基础设施建设;服务器、网络、存储等设备的集成与实现;新旧机房设备和应用系统的迁移。充分考虑安全性、合规性、可扩展性等因素,建设绿色节能的现代数据中心机房,保障长春农商银行信息系统安全、稳定、高效运行。
二、创新
长春农商银行新数据中心机房建设,在设备选型过程中,充分考虑满足性能需求的本土化产品,尤其是在选择支持北斗的信息安全设备、设备和服务方面定位等,以国内自主创新品牌和新创产品为主。
在基础设施建设方面,面对传统数据中心机房能耗高、空间利用率低的弊端,长春农商行新数据中心机房建设采用新材料、新供配电、提供冷却技术 银行系统提供了一个更高效、更稳定的运营基础设施环境。建设依据金融行业机构信息系统机房电力系统测试A级要求,并已通过认证。同时,充分考虑绿色节能,通过机房模块化,最大限度地节约了机房能耗。在集成实施过程中,VXLAN技术在网络上的部署实施以及虚拟化技术在系统集成中的综合应用,极大地方便了数据中心的运维。
为了尽量减少机房搬迁对生产系统的影响,项目组将应用系统迁移方案细化到了极致。业务连续性。
另外,通过在新旧机房铺设裸光纤打通二楼,应用VXLAN技术,实际满足并实现同城容灾机房的功能,提供强大的下一步灾备中心建设的实践经验。
三、技术实现特点
1、网络架构设计
VXLAN(Local Area)技术的综合应用。 VXLAN是一种隧道技术,可以在三层网络的基础上建立二层以太网络隧道,从而实现跨区域的二层互联。 VXLAN也是一种网络虚拟化技术,解决了现有VLAN技术不能满足大型二层网络需求的问题,大大扩展了二层网段数量,便于运维,提高了可扩展性。性。
2、部署架构设计
长春农商行继前期对虚拟化技术的尝试后,在新建数据中心的过程中,全面推进虚拟化技术在全行的应用,为中小微企业的虚拟化技术落地进行了实践探索规模的商业银行。
四、项目流程管理
1、项目需求确认及大纲设计阶段
本阶段时间为2019年10月至2020年3月,期间主要完成数据中心机房的需求分析、功能的高层设计和基础技术框架。提交新数据中心机房建设要求分析报告、基础技术框架高层设计、各功能区设计方案等文件。
2、数据中心机房基础环境建设阶段
此阶段为2020年4月至2020年7月,期间主要完成数据中心机房的基础环境建设,包括配电、空调、新风、消防、承重、防雷,以及智能工程等一系列基础设施建设。
3、系统集成阶段
本阶段为2020年8月至2020年11月,根据系统与网络融合实施计划,已完成服务器、网络、存储等设备的融合实施,并引入新的软硬件产品和技术. ,并对原有系统架构进行了优化升级。
4、业务系统迁移阶段

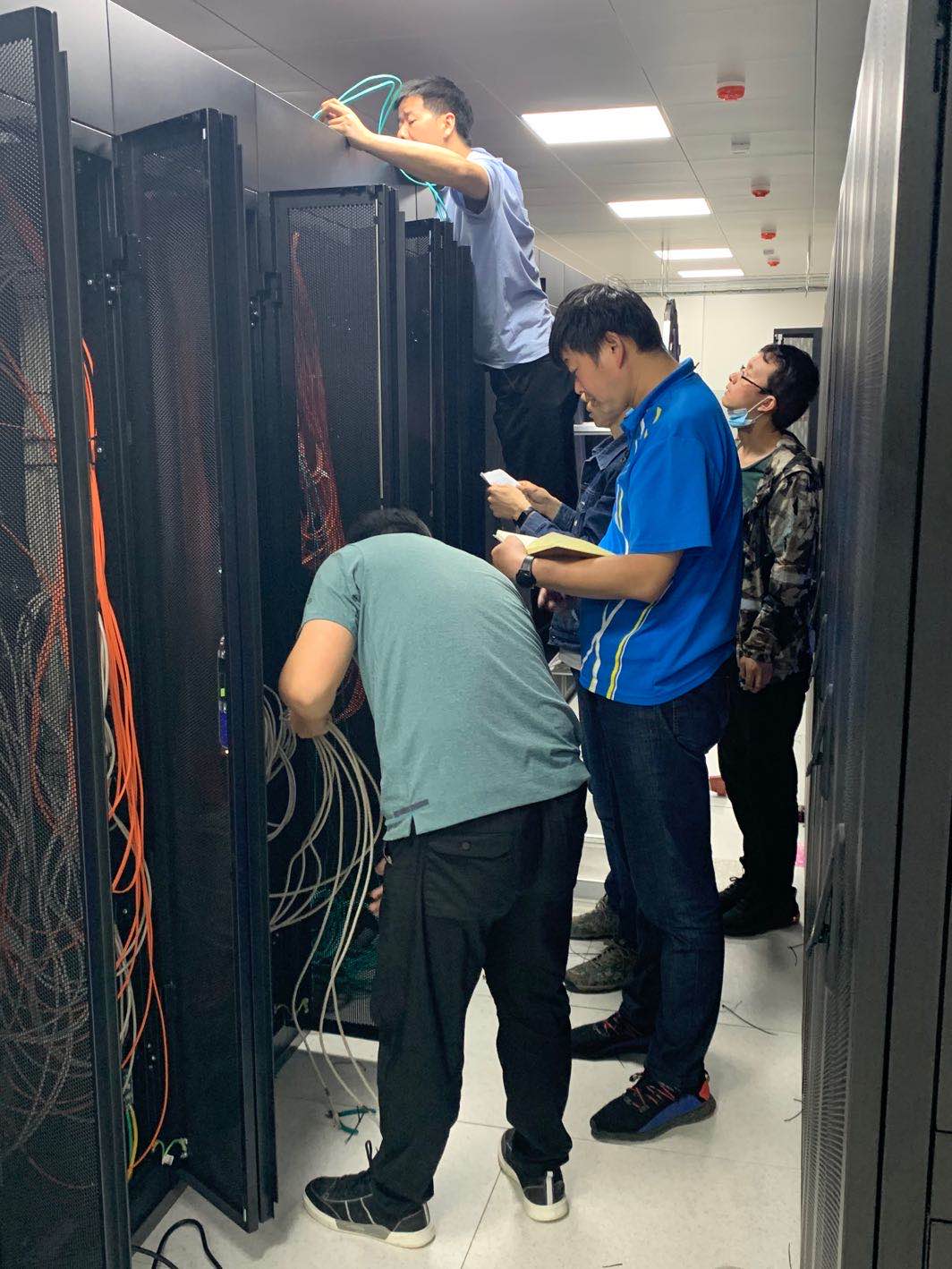

该阶段从2020年12月开始至2021年4月,期间完成了原数据中心机房70多套应用系统的迁移和大量业务数据的迁移。系统分轮次和十二次小轮次分批迁移,2021年4月完成所有业务系统迁移。
五、操作
1、有效实现业务连续性
新数据中心机房建成以来,为长春农商银行信息系统的安全稳定运行提供了坚实的保障。到目前为止,无论是基础设施的软硬件产品还是信息系统,都没有发生任何影响系统运行的事件。在信息安全、应急处置和应急演练等方面,长春农商行业务连续性得到充分保障。
2、通过金融行业信息系统机房电源系统认证
在新建数据中心机房建设的同时,长春农商行向中国人民银行申请了金融行业信息系统机房电源系统认证的检测要求。从最初的图纸设计到后期的建设,都使用了金融行业信息系统机房。符合电力系统认证A级标准要求,最终通过A级认证,成为吉林省首家通过金融行业信息系统机房电力系统认证的机构。
3、加速本地化进程
通过对国产设备的全面测试和分析,新数据中心机房在服务器、网络设备、存储设备等方面大量使用国产设备,尤其是在信息安全设备、设备和服务的选型方面,支持北斗定位等。另一方面,目前网络和安全设备已经实现100%国产化,存储设备和服务器国产化率达到80%以上。
六、项目有效性
长春农商行新数据中心的建设,通过虚拟化技术的大规模实施,模块化机房的使用,风冷混合空调的使用,大大降低了数据中心的能耗。非常适合东北地区的特点。机房能耗降低约30%,节省基础设施建设的持续投资。

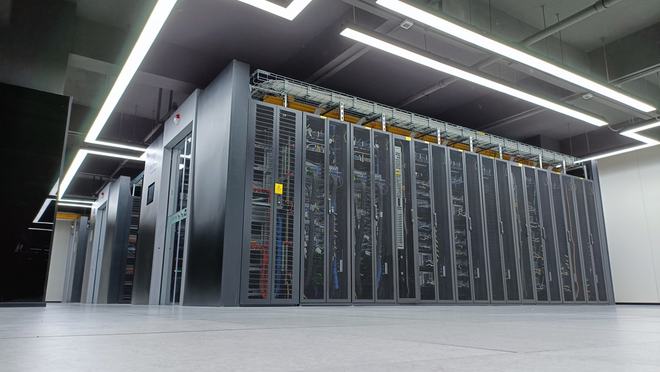

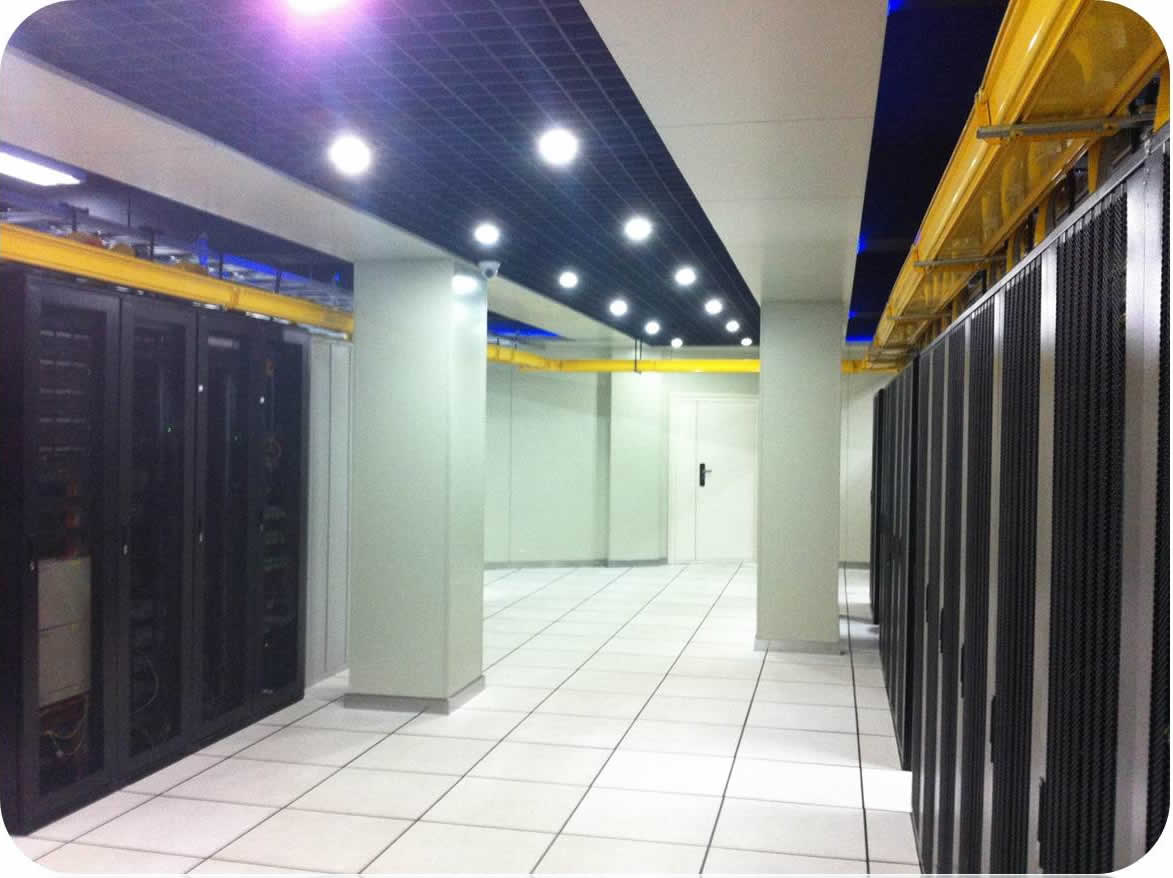

新数据中心机房占地1600平方米,分为8个功能区。通过完整的数据中心建设流程,在先进性、安全性、节能性、可扩展性、科技感等方面,被广泛接受。
通过满足金融行业信息系统机房电源系统认证A级认证的2(N+1)模块化冗余设计,以及大量虚拟化、负载均衡、集群、 VXLAN等技术、新数据中心机房在防范运维风险、便利运维、提升客户体验、提升服务能力等方面发挥了积极作用。
科技感强的总控室设计,集各系统运行、性能监控、动态环境监控等功能于一体的大屏显示,不仅方便运维,更能体现企业文化,提升企业形象。
七、经验总结
长春农商银行新数据中心机房将于2021年5月正式投入使用,自正式投产以来,已有10余家机构前来参观学习,成为全国标杆机房吉林省金融体系数据中心机房的建设是一项复杂的工程,需要在先进性、安全性、节能性、可扩展性、科技感等方面进行广泛深入的探索和论证,才能做到最好结果。 长春农商行新数据中心机房建设综合考虑,集中力量整合优质资源。经过一年半的努力,终于得到了广泛的认可,并在新一代数据中心机房建设中取得了成功。练习。
